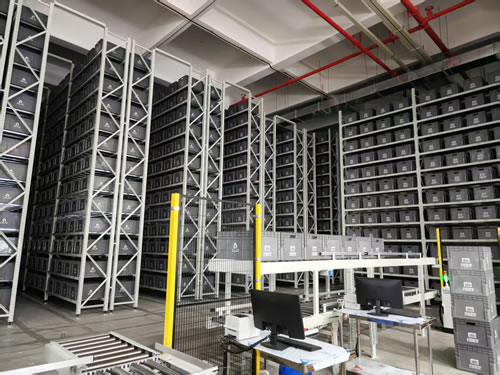

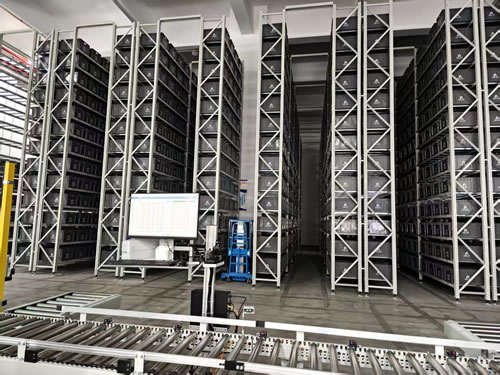

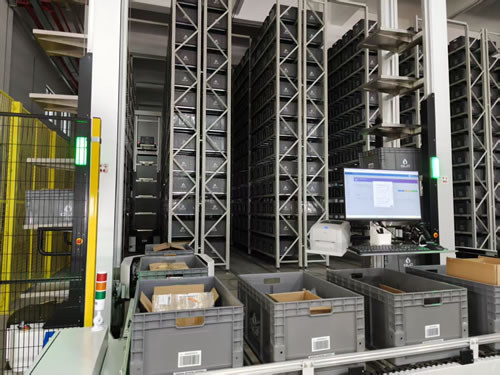

一座华南的电子雾化器制造企业的CTU立库,库前60多段输送线三个月故障116次、日均1.3次、高峰单日8次。宽海智能72天完成改造——拆掉全部库前输送线,WCS下线,CTU直接从货架取箱直送3个人工分拣工位,日均故障降到0.5次以下。

一、立库故障100+次之后,客户决定拆线

华南一家电子雾化器制造企业的CTU立库里,有一条60多段的库前输送线。滚筒、移栽机、转向机构、阻挡器、光电传感器层层串联,曾经是标准的出库分拣链路。但过去三个月,这条线累计故障116次,日均1.3次,订单高峰单日最高8次。卡箱、光电误触发、移栽故障、接驳握手超时——每一次单点故障,整条出入库分拣业务直接停线。

客户的判断很干脆:保留CTU和货架,拆掉全部库前输送线,停用WCS,让CTU直接从货架取箱、直送人工分拣工位。

宽海智能接下了这个项目。


二、问题不在CTU,在“刚性中转”

改造前的链路是:CTU从货架取料箱→送到库前接驳位→交给输送线→输送线多级转运→分拣工位。回库反向执行。WMS下发任务,WCS调度输送线,RCS调度CTU,三层软件协同。

五大症结:

节点多、故障源密:滚筒、移栽、阻挡器、光电传感器数量庞大,卡箱和信号异常频发,单点故障阻断全链路;

刚性链路、高峰拥堵:料箱必须经过多级中转,排队积压,分拣节拍受限;

维保负担重:电机、轴承、气缸、传感器备件种类多,巡检保养占用大量人力;

流程不柔性:分拣工位增减困难,输送线改造成本高,无法适配订单波动;

架构冗余:WCS只为管控输送线而存在,输送线一拆,WCS失去价值,三层交互耦合度高、排查困难。

客户原话:

IT经理:“三层系统交互,故障点分散在WMS、WCS、RCS、输送线PLC,定位根因困难。”

总经理:“输送线是这套立库最大的短板,WCS只是配套。拆线、下线WCS、CTU直连货架与工位,才能简化链路、降低长期运维成本、支撑业务增长。”


三、宽海智能做了什么

改造的核心不是“拆”,而是流程重构+软件重构+调度重调+机电协同四件事同时落地。

1、软件层:WMS重构,WCS下线

剔除全部输送线流转逻辑和WCS接口,WMS直接下发任务给RCS;

新增3个分拣工位占用/空闲/异常状态管理,自动均衡分配;

分拣确认后自动生成回库任务,异常告警覆盖CTU故障、工位超时、工位占位、料箱异常;

三层架构简化为WMS↔RCS两层。

2、调度层:RCS现场深度重调

重新扫描建图,移除输送线区域路径,校验货架存取点位;

新建3个人工分拣工位点位,配置安全互锁;

规划CTU往返路线,设置多车交通管制与避让规则;

开发三工位负载均衡分配策略,调试工位投放与占位检测信号对接;

压力模拟:多任务并发、多车避让、工位满料、任务取消。

3、机电层:拆线建工位一体化

安全隔离后分段拆除滚筒线、移栽机、阻挡机构、机架,清理现场、重划通道;

搭建3个人工分拣工位,布置到位检测与安全防护;

输送线配套PLC分站、传感器、执行机构断电封存、回路移除;

检查地面平整度满足CTU行驶要求。

4、交付节奏:72天

12天调研测绘与流程梳理→25天WMS逻辑改造→20天RCS重调与路径规划→15天输送线拆除与工位改造→25天联调试运行与陪产优化。

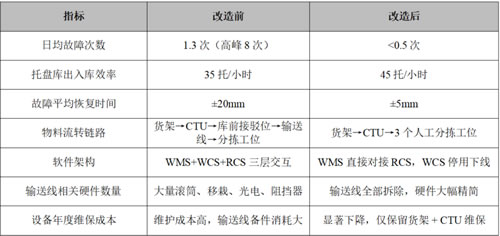

四、改造后:链路短了,故障少了,架构清了


五、客户反馈

仓储经理:“卡箱故障几乎消失了,不用每天安排人守在输送线旁边处理卡料,操作人员专注拣选。”

设备维护工程师:“少了一大堆电机、滚筒、移栽气缸、光电传感器,巡检工作量减少大半,备件库存压力下降。”

生产总监:“3个工位自动均衡分配,不会出现某个工位堆积、其他工位空闲,高峰分拣吞吐提升。”

IT经理:“WCS下线,WMS直接对接RCS,接口少,排查效率高,任务状态统一在WMS看板查看。”

总经理:“去掉输送线这个最大故障瓶颈,同步下线配套WCS,简化物流链路与软件架构,降低长期运维成本。这套改造模式可以复制到其他料箱CTU立库项目。”


六、这个案例说明了什么

存量立库改造,难的不是拆设备,而是在不停产、不推翻原有资产的前提下,把业务流、软件流、控制流重新打通。

这个项目里,宽海智能同时做了四件事,任何一件掉链子,72天都收不了口:

业务流程重构——拆刚性输送、改CTU直送工位;

WMS改造——剔除WCS交互、直连RCS;

RCS现场深度调试——建图、路径、三工位均衡、多车管制、点位互锁;

机电施工协同——拆线、建工位、标定传感器。

这正是宽海智能在存量立库领域的基本功:

9+年深耕,累计近400个项目,每年交付60-80个,覆盖升级改造、技术盘活、新增需求、维护保养四类场景;

累计为59家仓储物流集成商提供WMS/WCS/MES/TMS软件和PLC电控技术分包,涉及37个行业、26个城市;

精通西门子、三菱、欧姆龙、罗克韦尔、汇川等主流PLC,成熟程序框架与标准库,总线升级可平滑迁移控制逻辑、减少停机;

自研WMS/WCS经近400个项目迭代,日志界面健全,异常原因前端直显,现场人员可按提示处置,不必等工程师介入;

处理过大量“三无”项目(集成商失联、分包商跑路、资料全无),具备完整的现场调研、重新开发和调试能力;

市面上大多数存量立库设备品牌和类型,宽海电控PLC都控制过;大多数制造业ERP、MES、RCS系统,宽海WMS都对接过;大多数存量立库设备,宽海WCS都调度过;各种类型和品牌接口协议,宽海都打通过;

维护保养已建立维护知识库,把原厂没有的保养点全部文档化,帮客户建立预防性维护体系。

拆一条输送线,下线一套WCS,背后是软件、电控、调度、机械四条线的协同能力。存量立库的“瘦身重生”,靠的不是单点替换,而是全链路的技术盘活。
